工厂计划落地的核心从来不是制定完美的静态计划,而是要践行“频繁应对、快速反应”的动态管理思维。这里我们提出一个“四级计划、动态管理”模式。


前面谈到工厂现场的各种异常情况,有朋友就说,计划永远赶不上变化。采购延期、设备故障、工序卡顿、物料短缺,各种问题反复发生,生产计划究竟该怎么管理?

事实上,工厂计划落地的核心从来不是制定完美的静态计划,而是要践行“频繁应对、快速反应”的动态管理思维。这里我们提出一个“四级计划、动态管理”模式,给大家一点启发与思考。

一、源头把控:订单评审前置,规避潜在异常

很多工厂交期失控的核心问题,是订单承接与计划安排过于草率。不少企业接到销售订单后,直接将任务下发生产部门,忽略了图纸工艺、物料供应、设备产能等关键项目的前置核查与准备,订单干不出来就都是生产的问题,把所有压力转嫁生产端,但生产部门无力解决设计、采购、设备问题,即便满负荷运转,也难以按时交付。

因此,如果有条件,特别是重大订单接单前一定要做评审。拉动设计、工艺、生产、采购、库房多部门,摸清所有生产条件后,再确定最终交期、准确答复客户。

例如某五金加工厂曾频繁出现小批量订单延期问题,究其原因,是接单前未核查特殊配件库存,盲目承诺交期。后续企业建立多部门联合评审机制,接单前提前排查物料、工艺、设备隐患,针对稀缺物料提前锁定采购渠道,做好安全库存,针对非标产品提前敲定工艺方案,从源头杜绝了80%以上的前期异常。

二、月统筹:动态核查调整,化解中期隐患

也有很多企业因为规模小、或者订单来得急,不做评审。那接下来这一步则坚决不能省略,就是要做好月度计划,做好任务分解。生产计划管理有一个核心原则:时间颗粒度越细,计划刚性越强。月度计划是中长期生产的核心框架,是保障整体产能、衔接后续周计划、日计划落实的关键。

即便前期评审到位,生产周期内仍会出现各类突发问题,因此月度计划不能一成不变,必须坚持动态检查。企业需定期复盘下月生产任务,逐项核查采购任务是否下达、物料备货是否跟进、工序流转是否顺畅、设备维保是否到位。

比如月度核查中,发现某核心产品的原材料采购单未及时下达,就要立刻补单跟进;发现上月订单停滞在某工序,影响交付,就要第一时间协调人力、设备疏通堵点。

通过月度常态化排查,提前清除中期生产隐患,为后续短期计划落地打牢基础。部分企业采用三月滚动计划模式,动态微调产能与任务分配,进一步适配市场与生产变化。


三、周细化:高频巡检预警,收紧生产节奏

月度计划框架确定后,需细化拆解为周计划,进一步缩小管控颗粒度,提升异常处置效率。相较于月度检查,周计划的核查频率更高、针对性更强,核心目的是精准捕捉短期突发异常,避免小问题累积成大延误。

工厂可采用周滚动计划模式,每周复盘当前生产进度,预判下周生产风险。针对订单变更、物料延迟、人员调配等异常情况,及时调整任务分配、生产排班,优化周度生产方案。

例如某电子零部件工厂,通过每周复盘发现部分外协配件交付延迟,立刻启动备选供应商预案,同步调整车间生产次序,优先生产物料充足的订单,有效避免了整条产线停工待料的情况。以周为单位,高频管控,既能承接月度整体规划,又能为日计划落地扫清障碍,实现生产节奏的平稳衔接。

四、日锁定:刚性落地执行,保障即时交付

日计划是生产落地的最后一环,也是保障交期的关键。距离执行时间越近,生产变量越少,计划的刚性约束就应该越强,因此日计划必须以落地为核心,严控异常、快速纠偏。建议采用三日滚动计划模式。

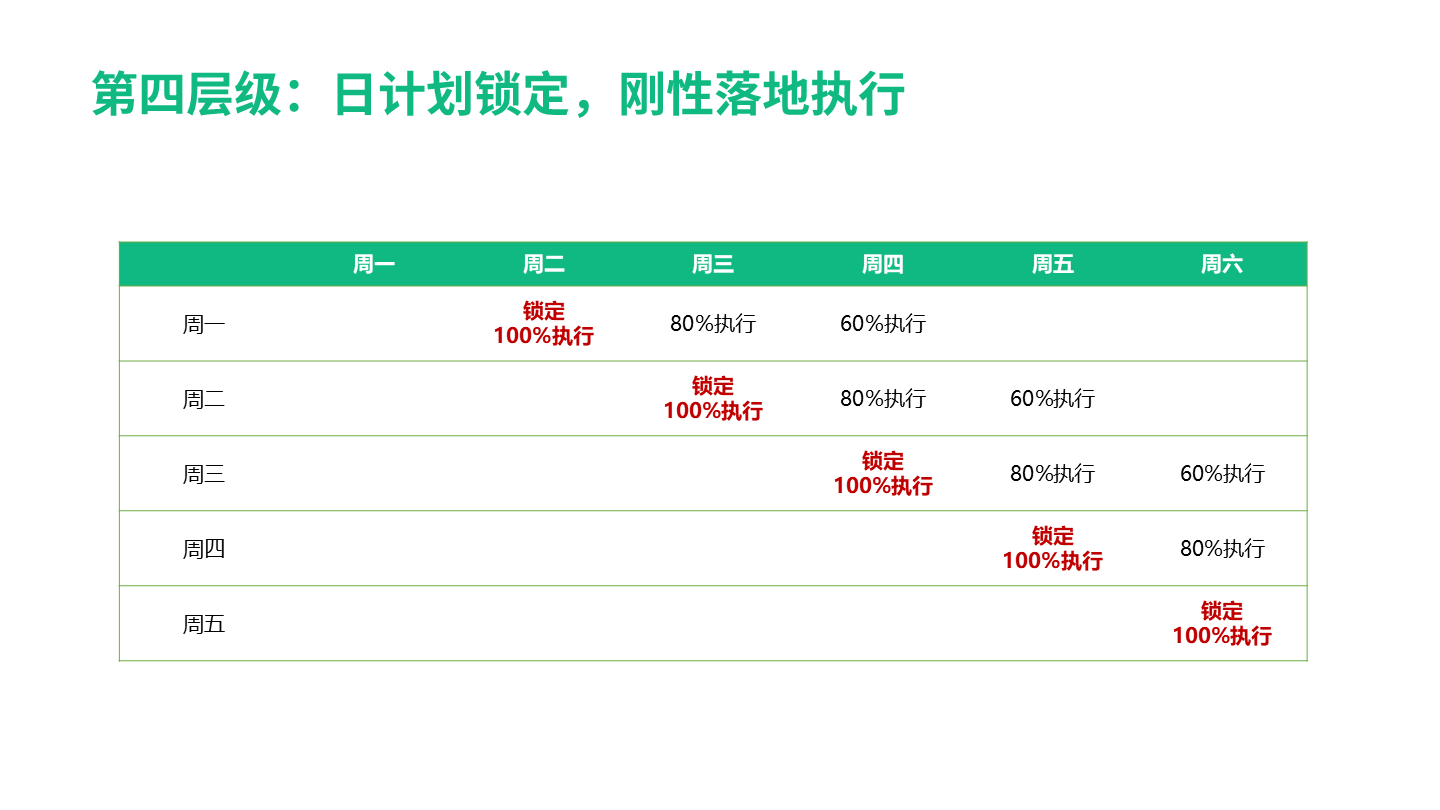

该模式的核心逻辑为:周一提前锁定周二、周三、周四的生产任务,其中次日计划100%刚性落地,绝不拖延,后两日计划预留微调空间,适配突发异常。到周二时,原周三的计划升级为刚性任务,必须完。以此类推,同步更新后续三日计划,循环滚动。

这种计划动态管控模式让异常处置常态化、及时化。面对设备突发故障、临时插单、物料小幅短缺等问题,工作人员可在后续滚动计划中快速调整,优先保障当日核心任务完成,确保每日生产闭环,层层夯实整体交期。


 五、结语:动态管控是生产管理的核心

很多人认为高频次的计划检查、调整流程,工作繁琐,但这正是工厂生产管理的本质。生产管理从来不是依靠一套固定计划一劳永逸,而是在计划、执行、检查、调整的循环中,持续适配变化、化解问题。

另外要强调的是,想做到从订单评审阶段到日计划的最后落地,还离不开工厂的数字化基础。现实中,很多PMC不是不知道滚动计划,动态调整的价值,但缺少数据获取手段,既不能准确掌握订单状态、在制信息,也不能第一时间得到异常提醒,仅仅靠PMC个人现场走动了解,事后救火,短期也许可以,但很难常态化,计划执行也只能是走到哪儿算哪儿。而如果企业具备数据基础,物料库存、设备产能、在制状态、异常提醒这些关键信息随时掌控,那计划调度自然也会得心应手。
