航空航天主机厂生产计划临时增加、减少、取消等情况频发,给配套厂在设备产能利用、人员排布、物料供应、工艺保障带来极大困扰,生产织常常处于忙乱状态,很难保证订单交期。

航空军工行业是“小核心、大协作”生产组织架构。主机厂会根据科研、批产需求,向配套商下达订单,订单类型为多品种、小批量。以航空发动机零部件为例,在产业链中,配套商一家要对应多家主机厂,同时主机厂又对应上级的总装厂,形成“零件——部件——总成——整机”的产业链条。

因此,计划的复杂性偏差会在上下游之间进行传导、放大。由于主机厂上游的计划临时增加、减少、取消等情况频发,给配套厂在设备产能利用、人员排布、物料供应、工艺保障带来极大困扰,生产织常常处于忙乱状态,很难保证订单交期。

另外,虽然航空部件生产的批量小,不存在面向库存的大批量生产模式下,产业链上游计划不准产生“牛鞭效应”的问题。但当生产任务已经进入开工状态后,因主机厂临时要求而取消订单,还是会对生产资源、设备能力的合理排布带来冲击,同时带来产能浪费与物料损失。

本文以东安实业标准件厂为例,与行业同仁共同探讨航空产业链生产计划协同策略。东安实业标准件厂主要面向航空军工主机厂提供航空标准件产品。虽然为标准件产品,但实质认为非标定制化产品,受装机计划与机型工艺变更影响,其生产计划并不稳定。

一、计划管理模式

东安实业要同时应对来自于多个主机厂的多个订单,内部生产计划主要有四个层级:

(1)需求计划:来自于上游主机厂,计划周期一为当年9月1日——次年9月1日,需求计划要不断接受主机厂指令,滚动增减。

(2)全年计划:跟随需求计划调整,为年度生产大纲,计划值为预估。

(3)正式计划:也称三月滚动计划,是根据需求计划确定的最近三个月实际开工计划,同样也存在变化调整要求。

(4)作业计划:实际开工计划精确到月,开工后仍会面临计划调整,如某一已下订单被取消,已加工零部件待用时间不明确,或短期内没有再次开工可能等情况。

二、解决方案

1、工作思路

由于该公司计划变更频繁,计划管理的难点在于如何将粗放的、模糊的、动态的计划转变为精准的、清晰的、相对固定的可执行计划;另外,由于计划变更造成的已开工订单中断,如何将停滞订单物料损失最小化,也是企业管理层关注的重点。

2、实现方式

(1)建立计划编制算法,提高计划编排的精准性

用信息化手段建立计划漏斗,以用户需求计划为牵引,以全年计划为纲,向正式计划(三个月滚动计划)靠近,实现计划精准性制订,并最终形成月度执行计划。

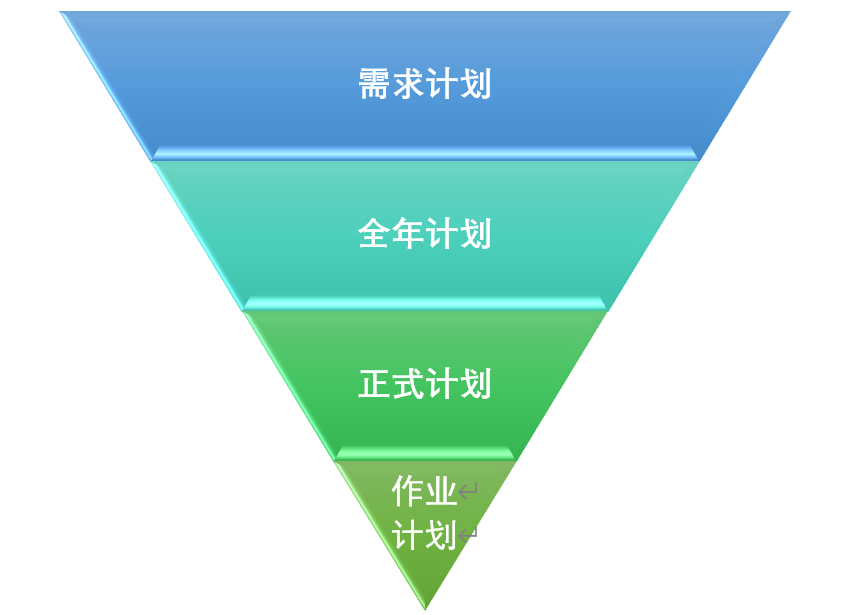

图1 生产计划漏斗

 具体做法如下:

保持需求计划变更记录,无论用户需求增减,对每一次调整情况均做记录备查。信息记录细化到件号、机型、批产或科研属性,及计划员等颗粒度。

根据需求计划,自动计算形成全年计划大表,锁定为正式计划(三个月滚动计划),以交付为准制订,精确到天;作业执行计划,精确到月,系统自动计算实际交付多少、实际计划多少,实际在制多少,本月需要生产多少。

(2)强化生产准备,提升计划可执行性

科研新品或以前未做过的件号,需要明确是否有工艺路线,如没有系统会提醒工艺人员及时完成,并将是否具备工艺路线作为计划评估依据;评估有无材料定额,如缺料,需要计算采购周期,以确定是否将该需求纳入计划中。

(3)生产现场调度指挥可视化,提高现场反应速度

建立实时调度指挥看板,管理者可以对订单的开工、执行、完工、进度、异常等信息进行快速查询,并通过调度看板进行诸如锁定任务件号、调整订单优先级、设置任务关键节点完工时间、生产资源排产试算、异常问题任务下达等智能化、可交互的操作。

(4)对于生产异常灵活处理,减少物料损失与浪费

对于已开工计划需要中止的件号,系统将自动将该生产任务中止,并将该件号从正式计划中移除,但保留1000天时间,以备后期需求时再重新纳入计划;或通过转投方式,将其改制为其它产品,避免物料损失与浪费。



三、应用效果

1、整体生产运行效率更为流畅

市场反应速度、加工效率、内部信息传递效率得到提升,岗位工作都在系统上运行,过程中的断点、堵点消失,信息透明、实时、高效传递,整体沟通效率提升就,极大减轻了各级管理者工作压力。

2、订单交期得到保证

   航空零部件订单交期从原有的55%提升到90%,设备利用率从40%提升到80%,整体加班工时减少50%以上,产品质量得到保障,用户评价积极,中航工业授予该公司年度优秀供应商称号。

3、员工岗位有效精简

  信息化使岗位工作更透明、流程更顺畅,过程中的时间浪费得以减少,人员工作饱和度提升。试点应用的航空机加子公司东航公司,在产值年增长15%的前提下,员工数量从2017年底的108人,最低缩减到2018年的87人,减员21人,降低人工成本130余万元。
